Komárov a Suché Lazce – splašková kanalizace

Komárov a Suché Lazce – splašková kanalizace

Zpět na projekty Suché Lazce

stavba byla předána k realizaci.

Základní fakta o projektu
Veřejná zakázka: Komárov a Suché Lazce – splašková kanalizace
Jedná se o výstavbu nové splaškové kanalizace v délce 12 212,30 m z žebrovaného PP potrubí, centrální ČOV pro obě MČ Komárov a Suché Lazce, ČS 1 v Komárově, ČS 3 v Suchých Lazcích včetně havarijních přepadů, 159,5 m a 699,3 m výtlaku, 546 ks kanalizačních přípojek, příjezdní a obslužné komunikace, přípojky NN pro ČOV a 2x ČS a úpravy dešťové kanalizace.
Předpokládaná hodnota: 291  785  442 Kč bez DPH
Zadavatel: Statutární město Opava, IČ: 00300535
adresa: Horní náměstí 382/69, 74601 Opava
DBID: 471, Systémové číslo: P20V00000032, Evidenční číslo zadavatele: UŘ/STP/002/20
Dle zákona: č. 134/2016 Sb. Evidenční číslo ve VVZ: Z2020-042952
Datum zahájení: 02.12.2020
Žádost o účast podat do: 04.01.2021 08:30
Nabídku podat do: 10.03.2021 08:30

Kontaktní osoby:
- Kanalizační přípojky bude s občany projednávat p. Hackenberg, 604 460 409. Potřebují vytisknou RD s číslem popisným s průběhem přípojek ostatních IS na formátu A4
- odbor přípravy a realizace investic Magistrátu města Opavy: Rostislav Onderka, odborný referent, 604 229 393, rostislav.onderka@opava-city.cz
- starosta obce Mgr. Petr Orieščík, 734 763 998, petr.orech@gmail.com

Položky předmětu:
Stavební práce na výstavbě kanalizačních sítí 45232410-9, Čistírny odpadních vod 45232421-9, Výstavba kanalizačních čerpacích stanic 45232423-3, Výstavba příjezdových komunikací 45233226-9, Práce spojené s přípravou staveniště 45100000-8

Jsou dvě trasy: trasa A = Komárov, trasa B = Suché Lazce

Pro občany jsou podstatné tyto dokumenty:

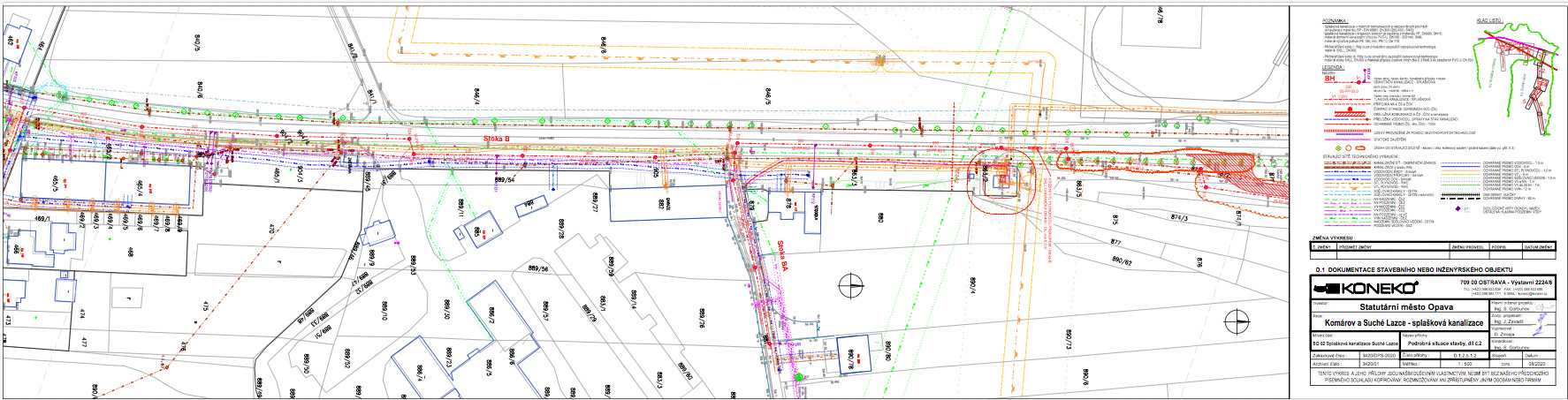

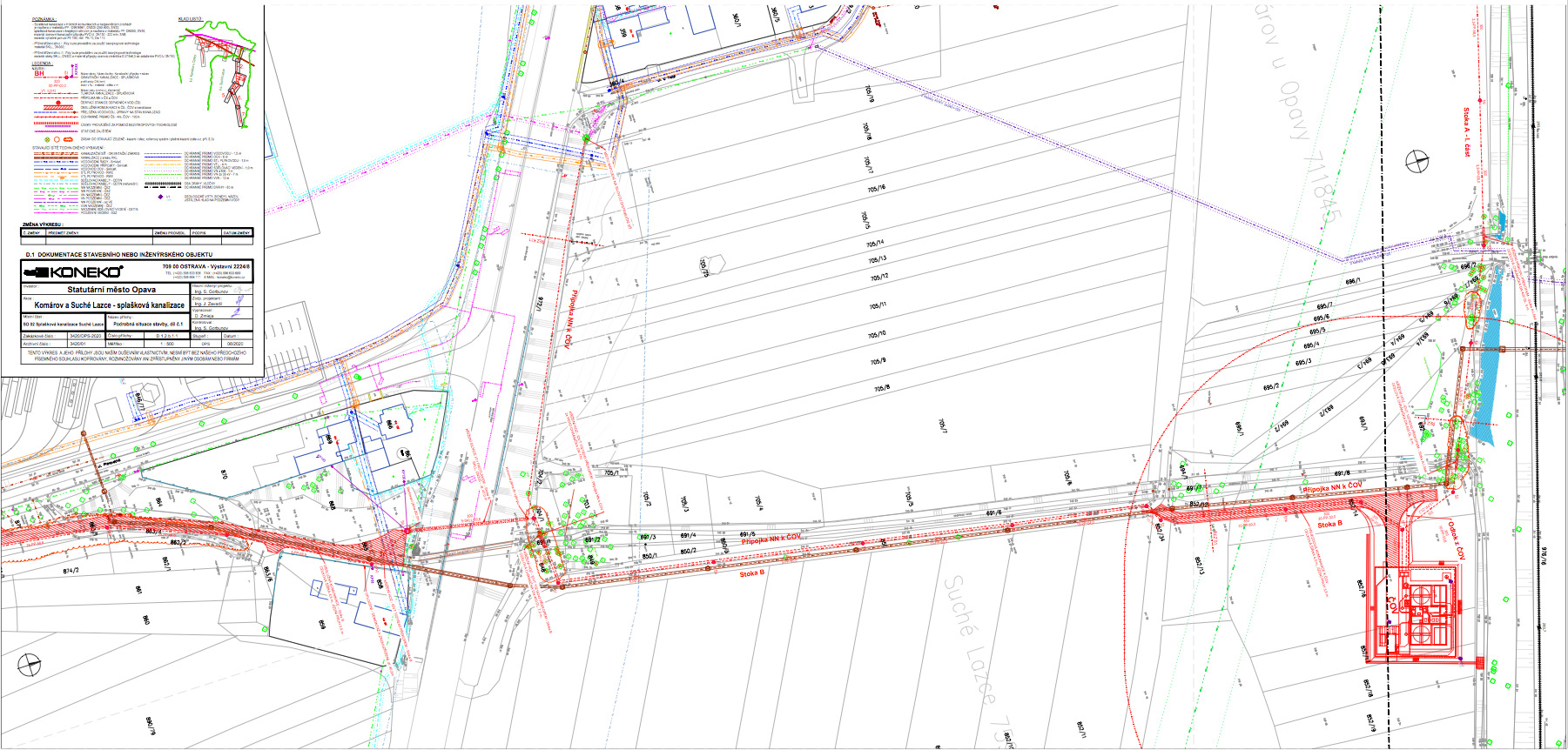

Příloha č. 8: Projektová dokumentace - část A, B + C (situační výkresy) Archiv ZIP PD_cast A_B_C-situacni vykresy.zip 7.54 MB
Příloha č. 8: Projektová dokumentace - část D (dokumentace objektu) - SO 01, 02 (splašková kanalizace Komárov a Suché Lazce) Archiv ZIP D_1_SO_01_02_splaskova kanalizace K+SL.zip 39.59 MB

Z těchto dokumentl jsme vybrali ty, na kterých jde nejlépe vidět řešení ve všech ulicích (jedná se jen o zlomek souborů z celkové dokumentace).

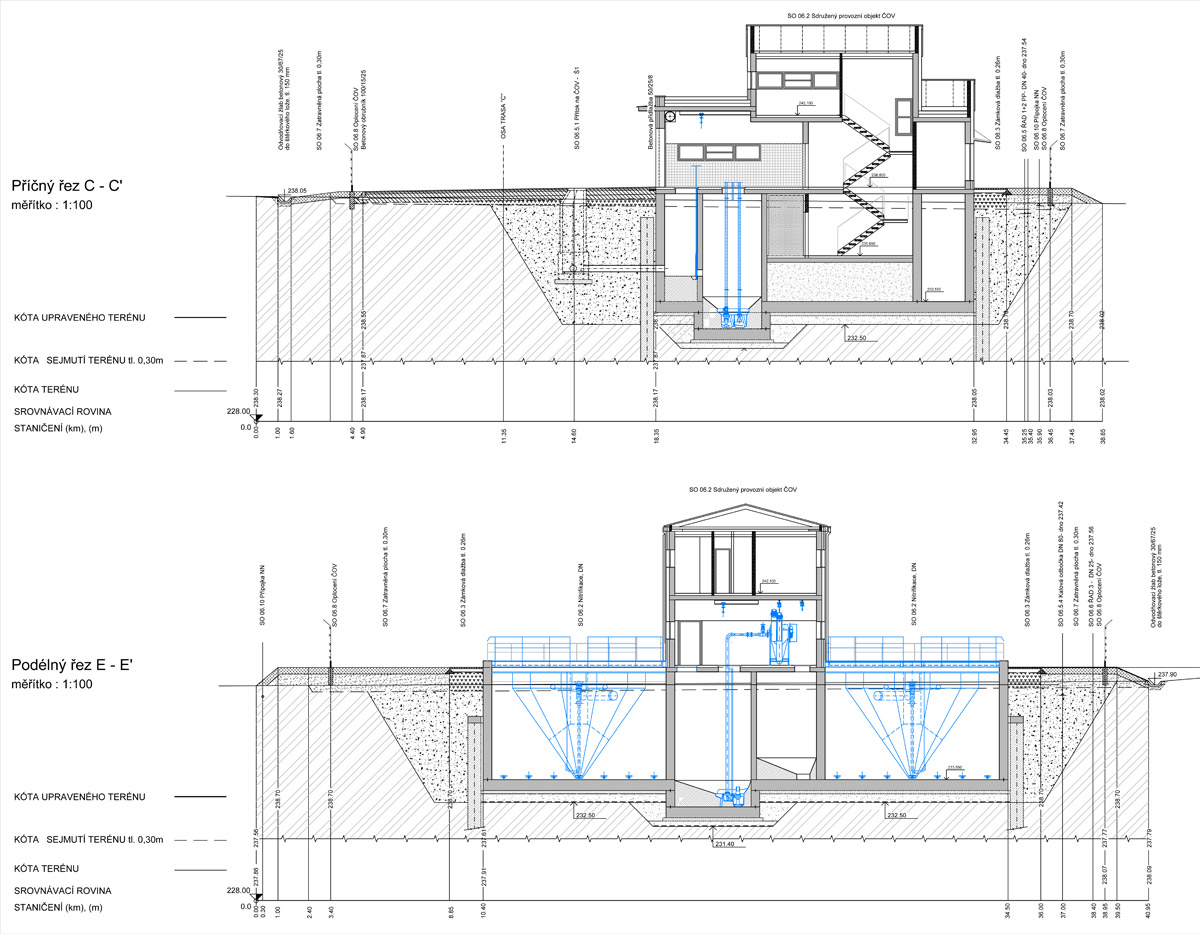

- D-1-2-b-1-1.pdf čistírna odp. vod. pod S. Lazcema

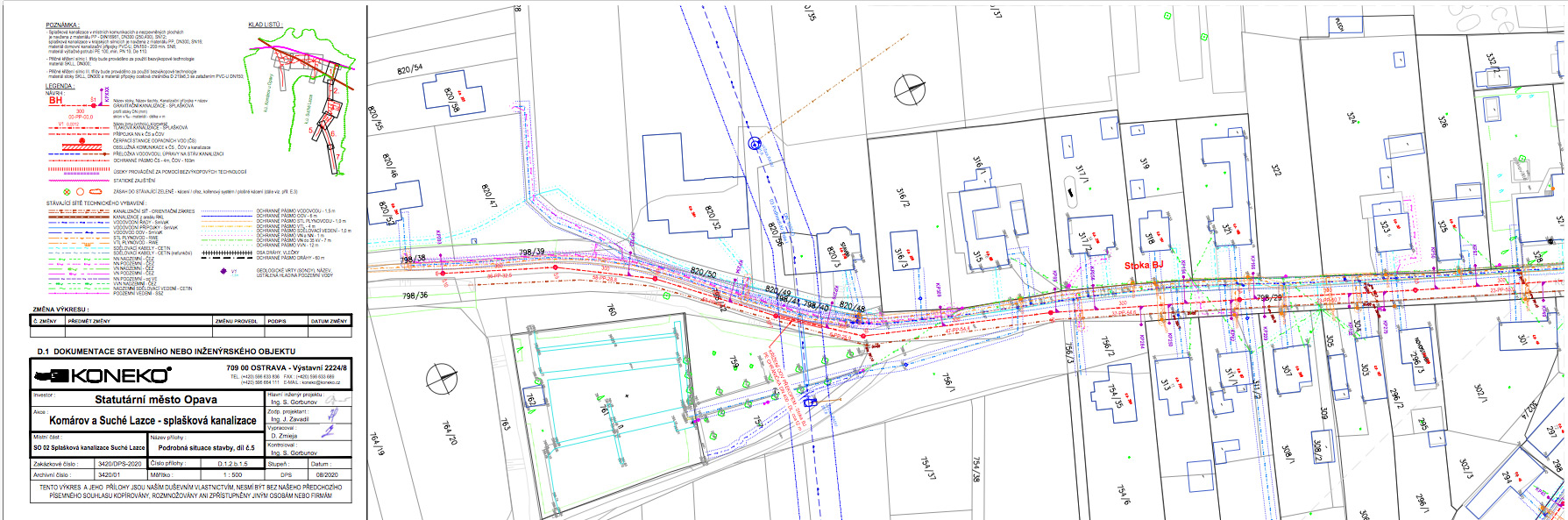

- D-1-2-b-1-2.pdf úsek od křižovatky u RKL po bytovky ZD

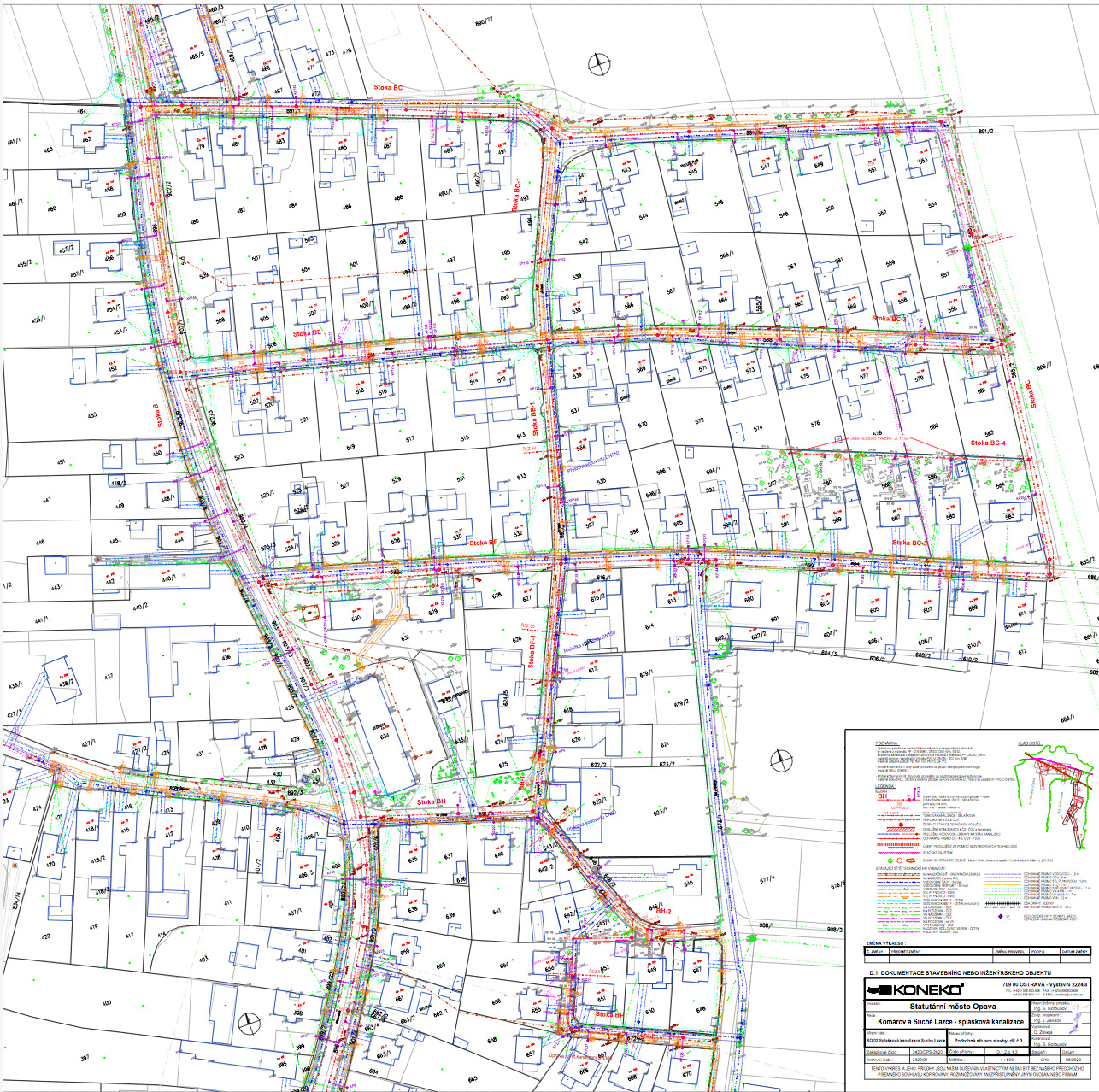

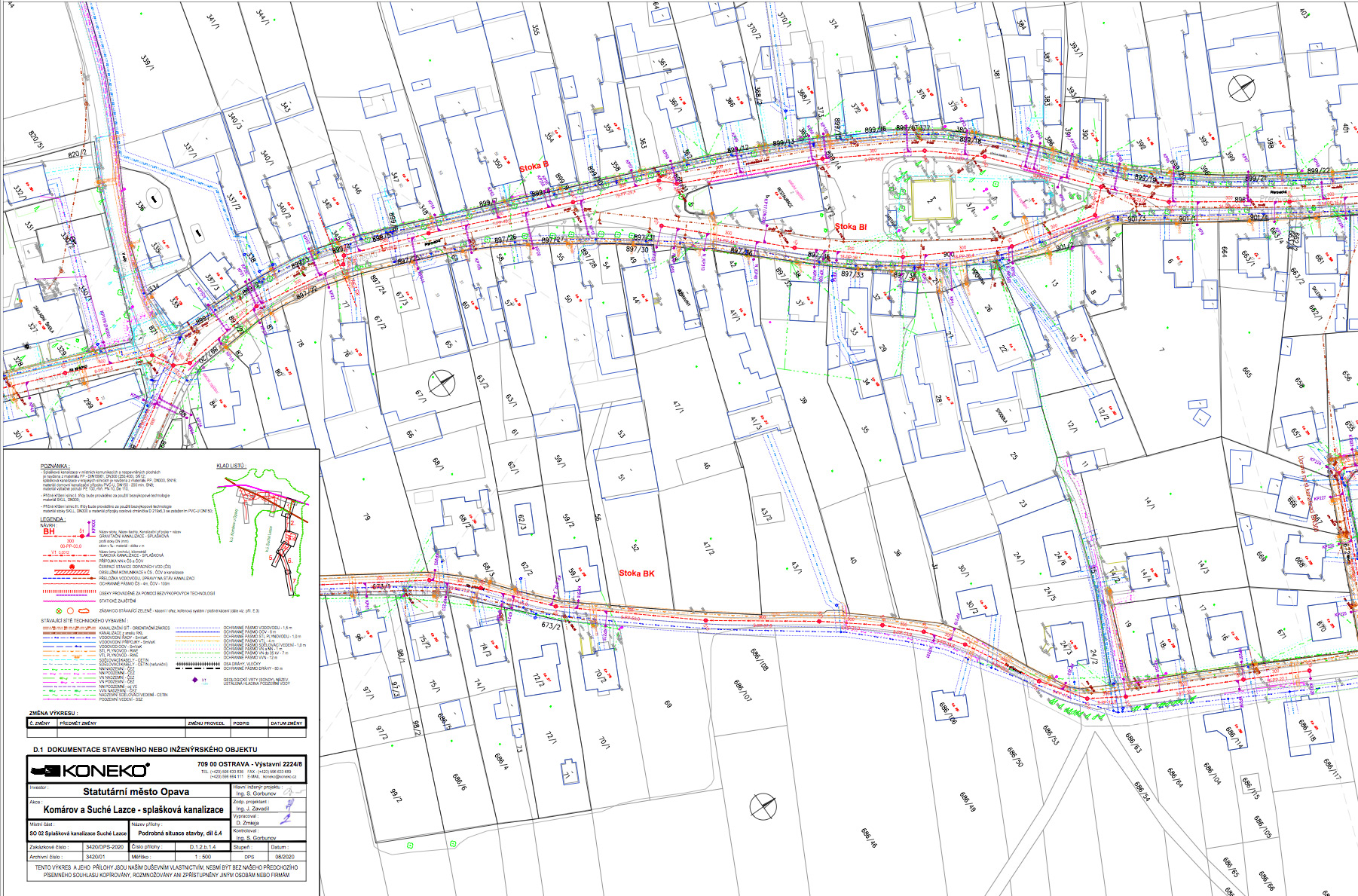

- D-1-2-b-1-3.pdf ulice Sedlická, Střední, Májová, Ve Dvoře, Na štěpnici, Návrší, Na Štěpnici, Přerovecká, Na pískovně, Jičínská
- D-1-2-b-1-4.pdf ulice Přerovecká, Na Pískovně, V Ulici, Ke Strážnici
- D-1-2-b-1-5.pdf ulico Ke Stráznici a Hřbitov

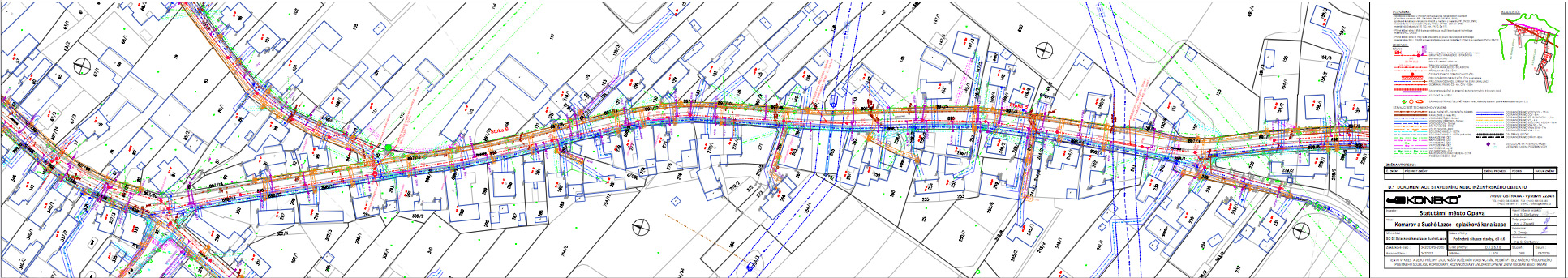

- D-1-2-b-1-6.pdf ulice Přerovecká od kulturního domu po křižovatku U Vodojemu, část Na pískovně

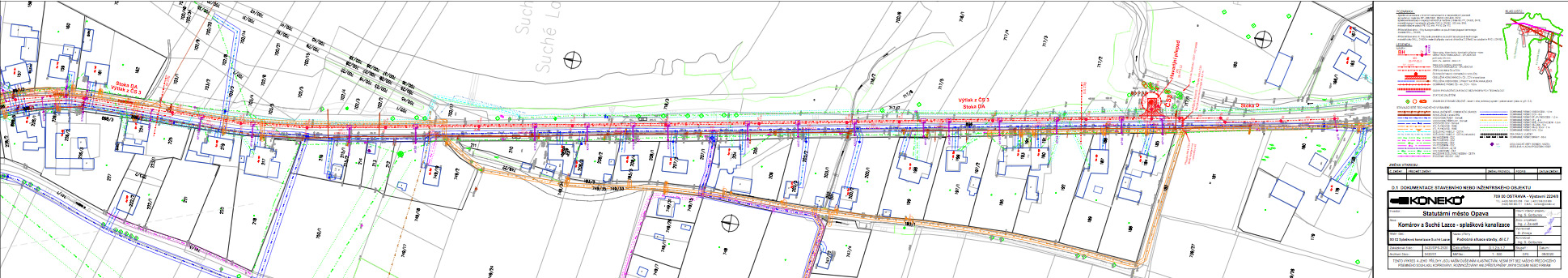

- D-1-2-b-1-7.pdf ulice Přerovecká od křižovatky U Vodojemu po most přez Sedlinku
Podelné řezy

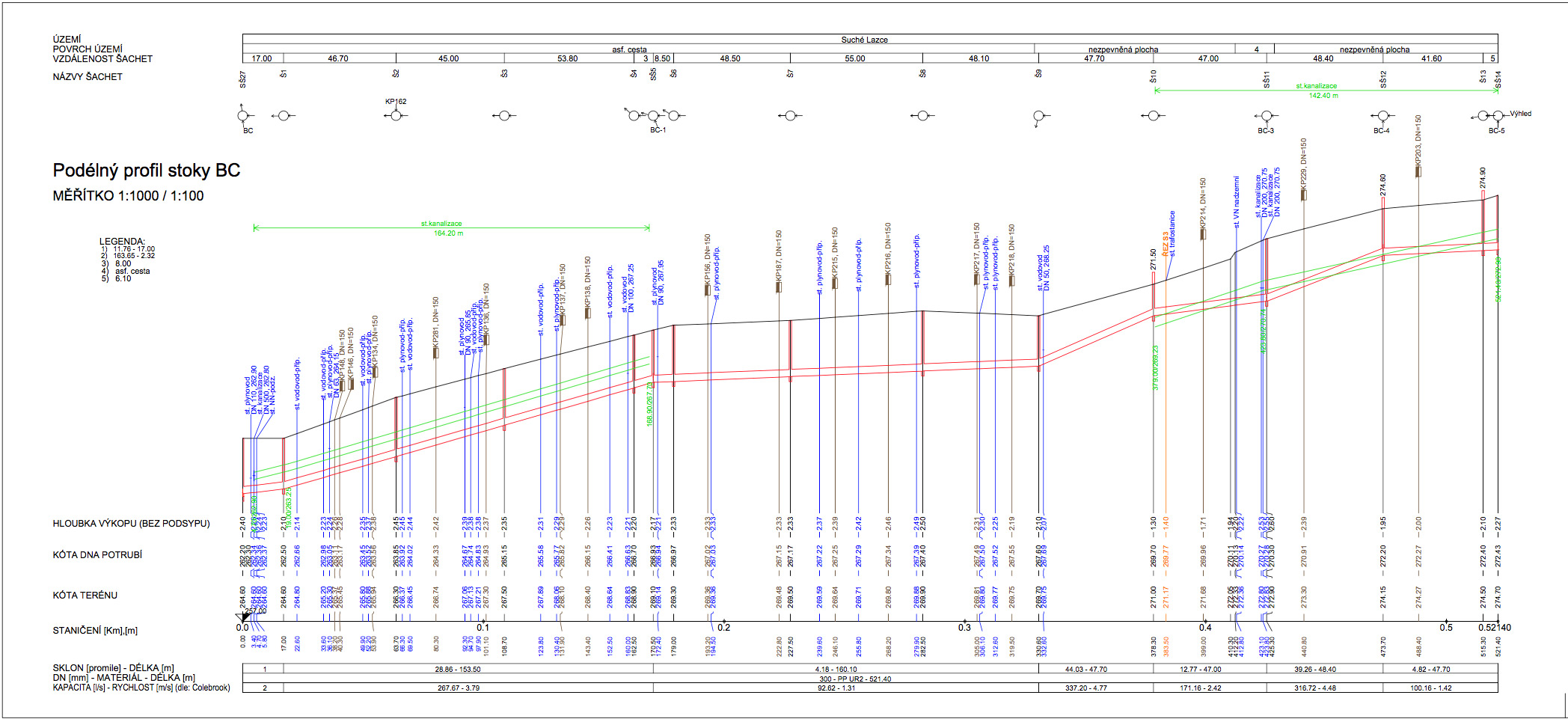

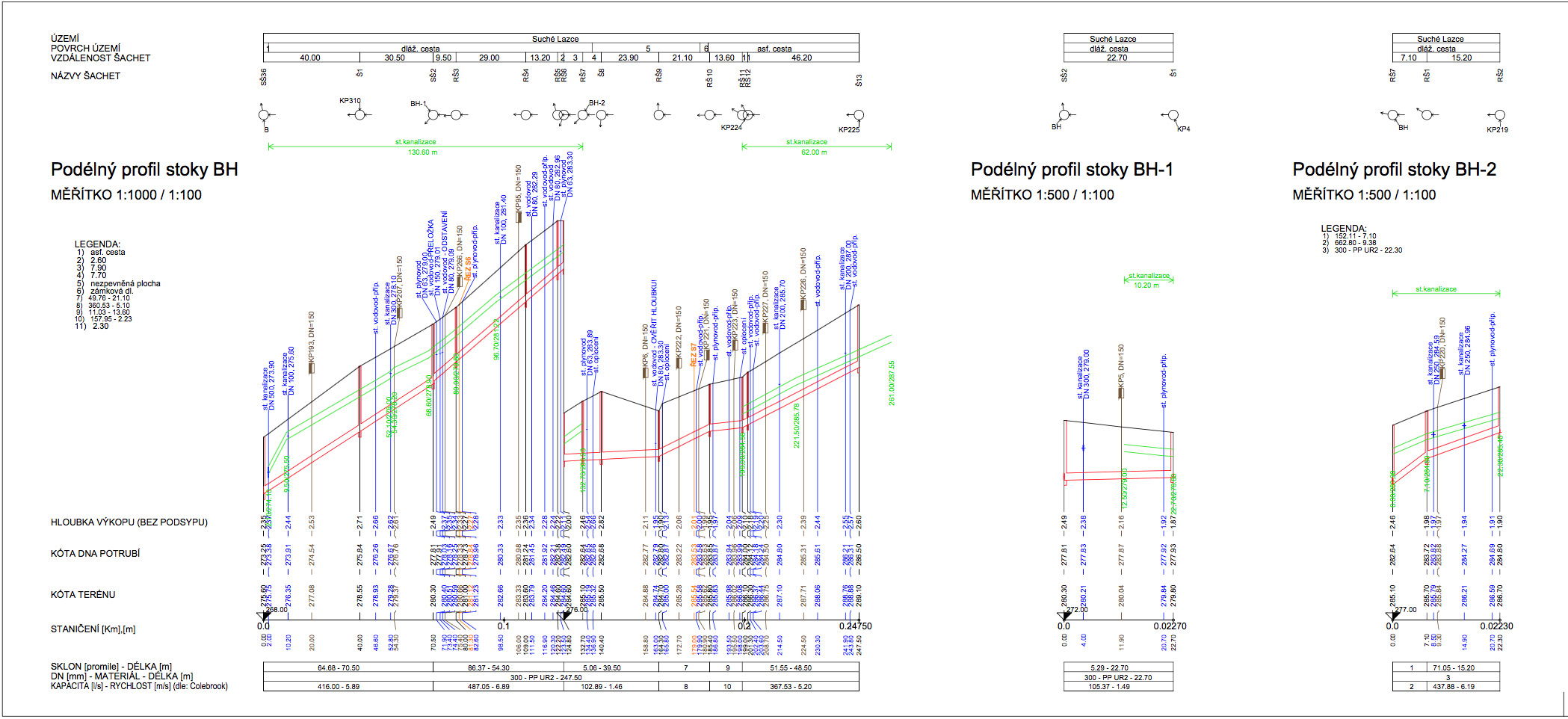

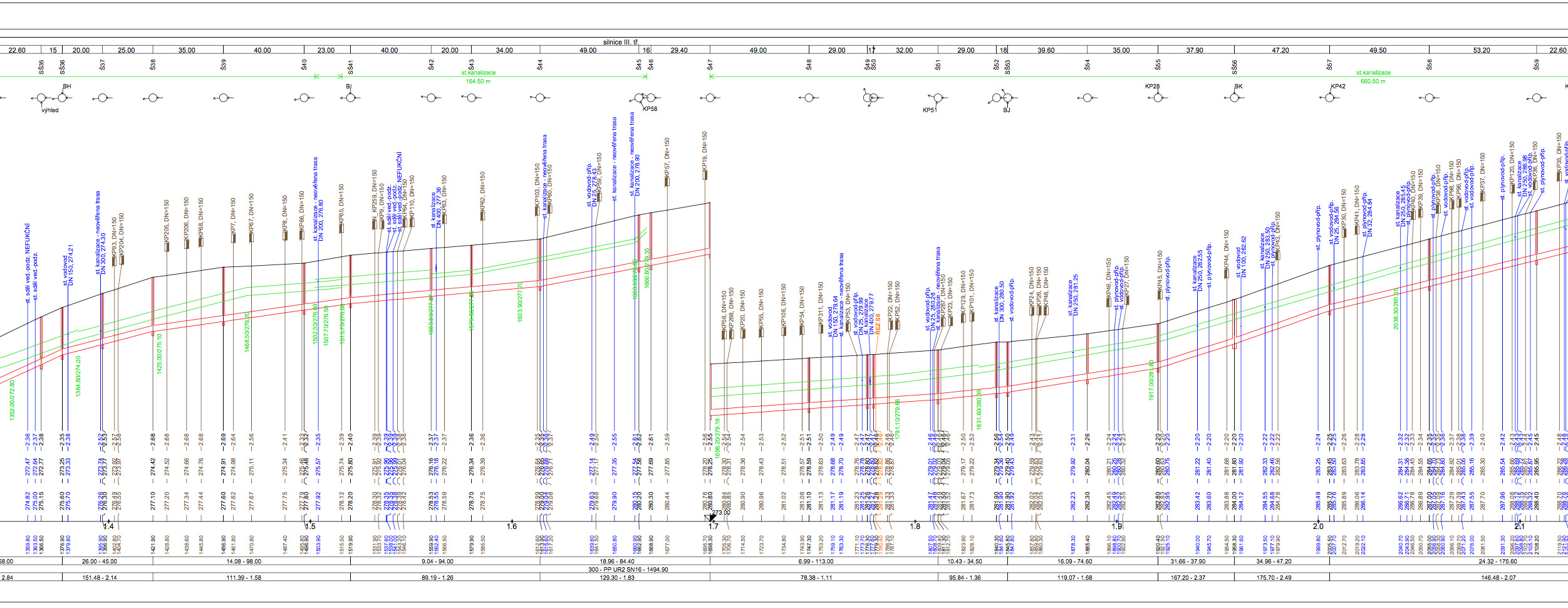

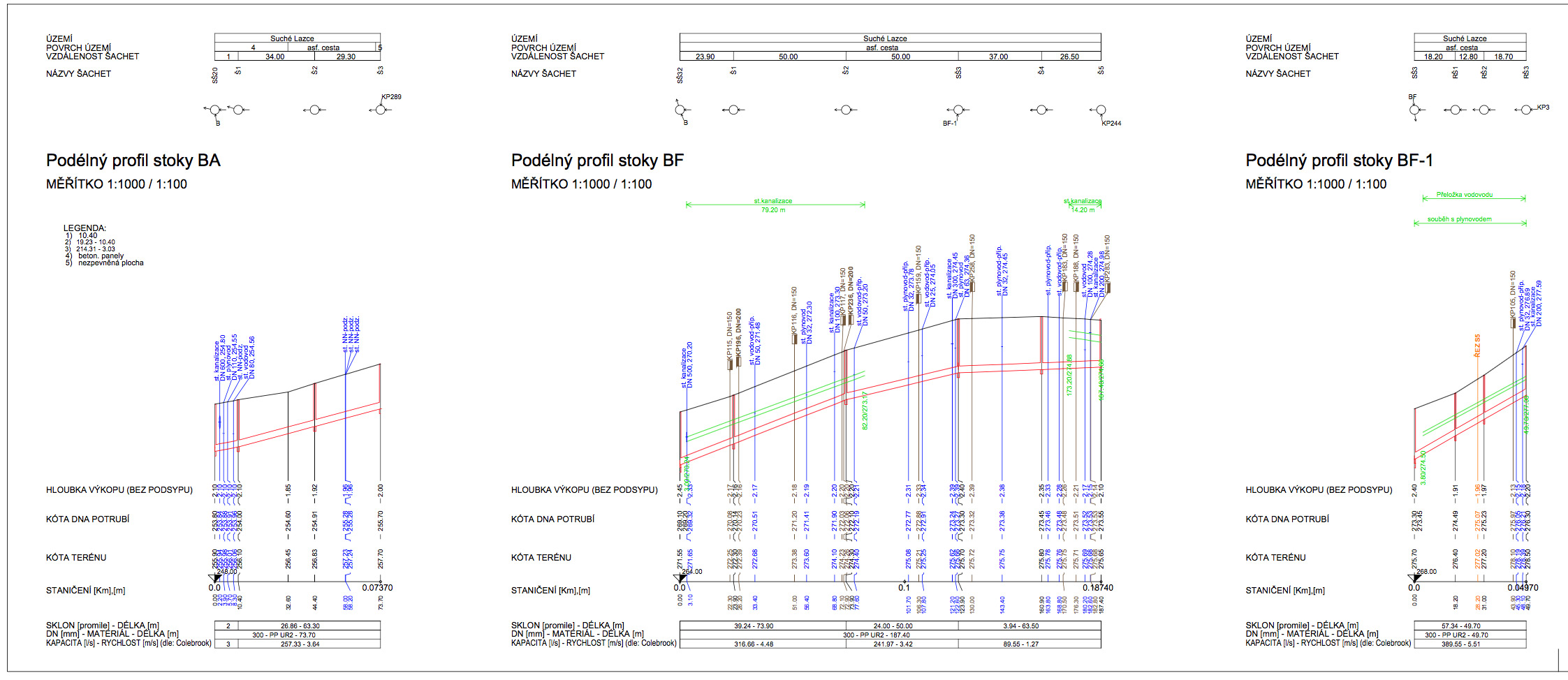

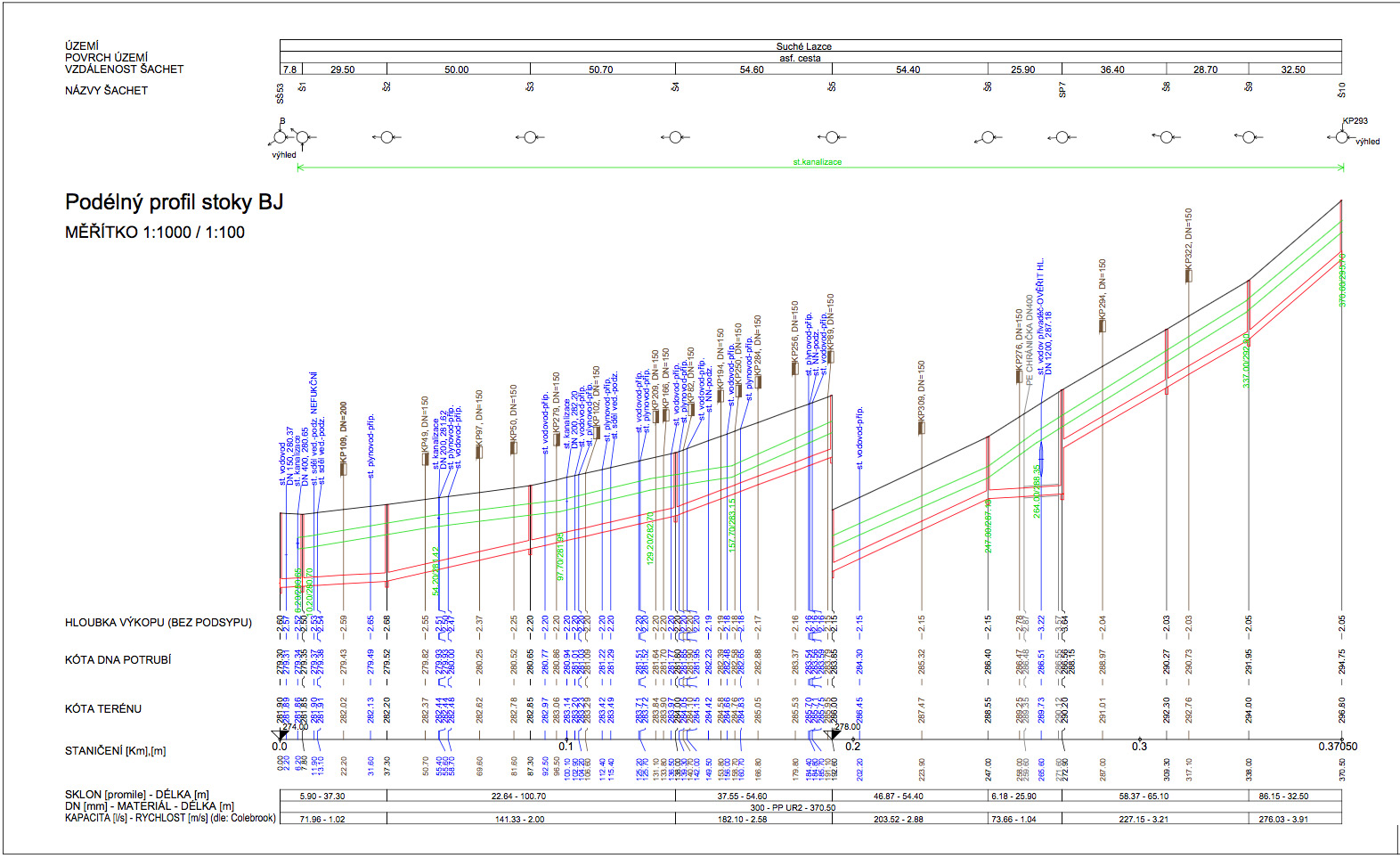

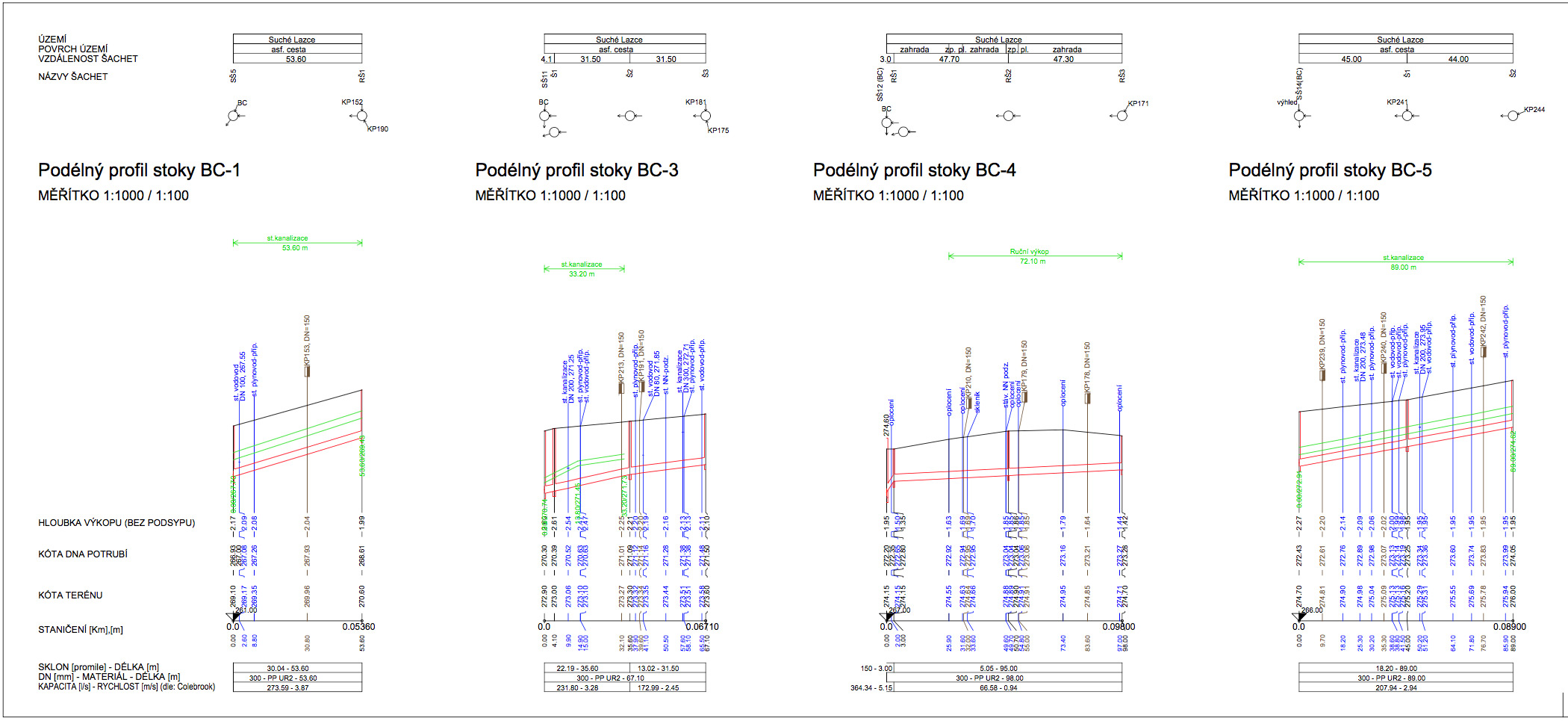

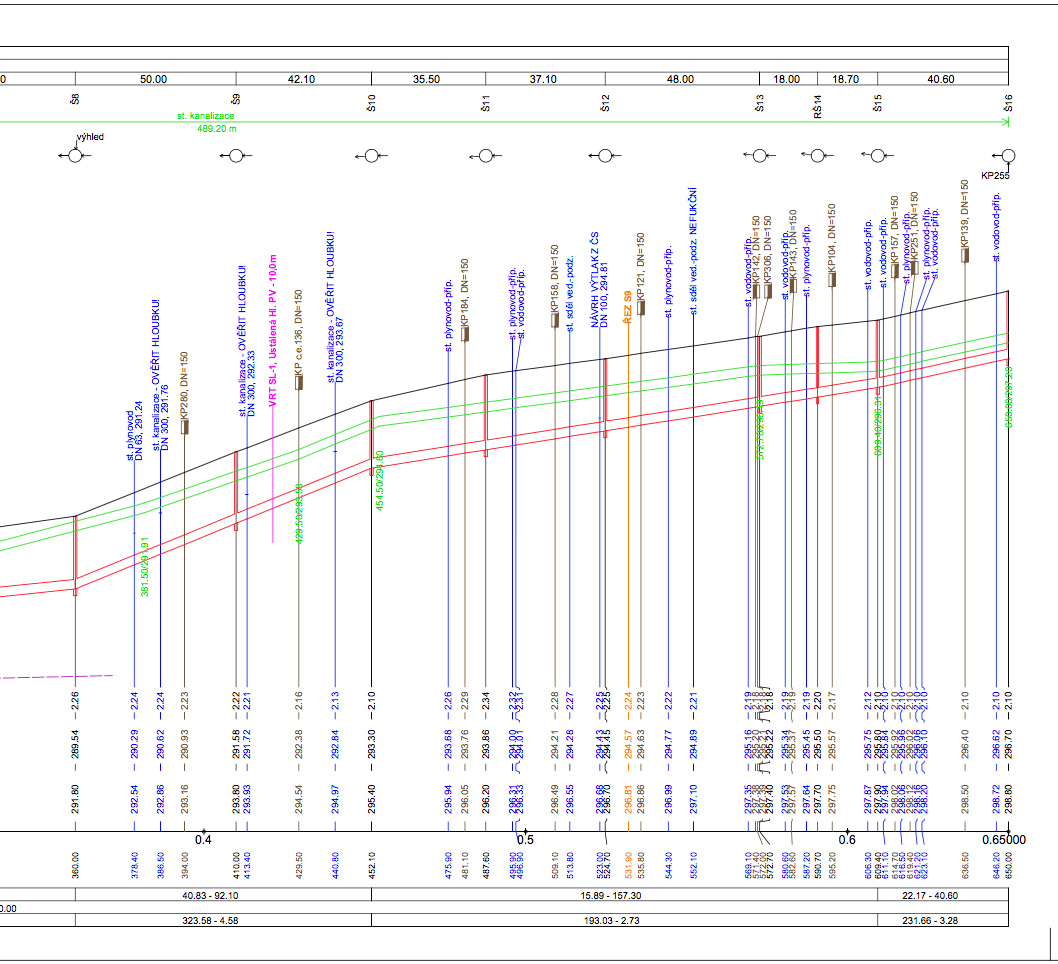

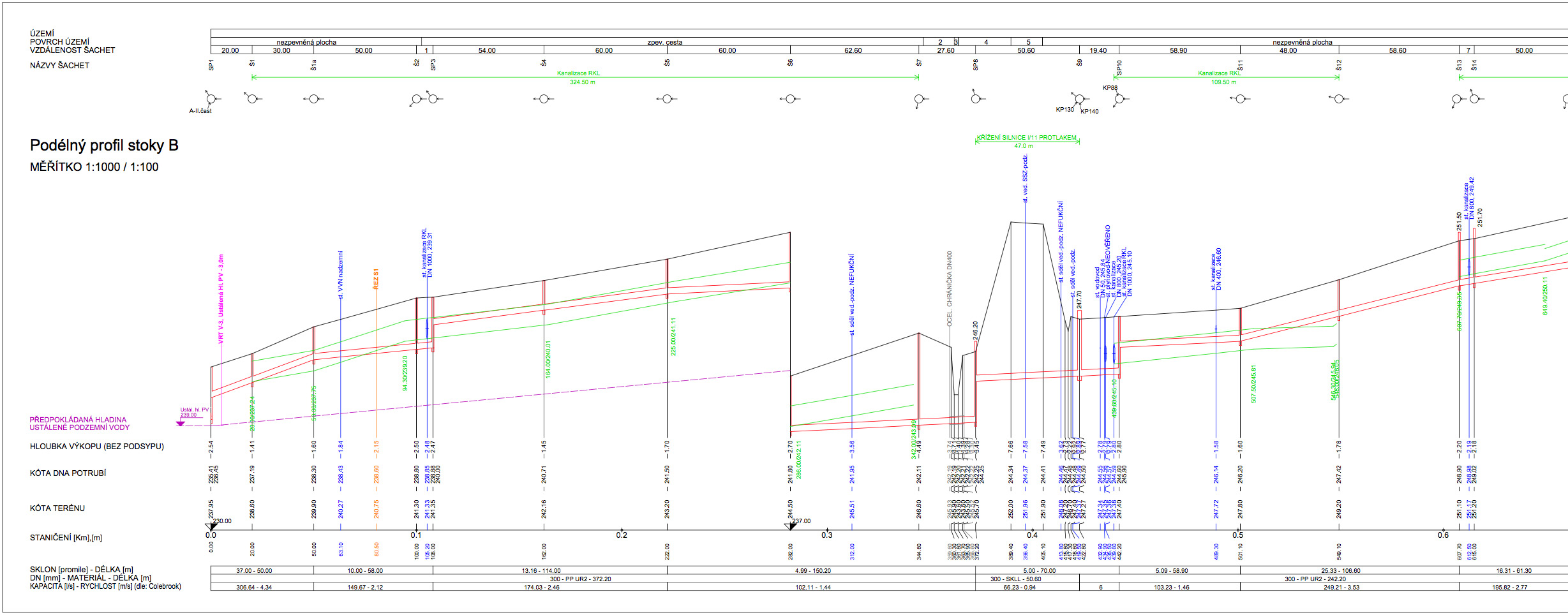

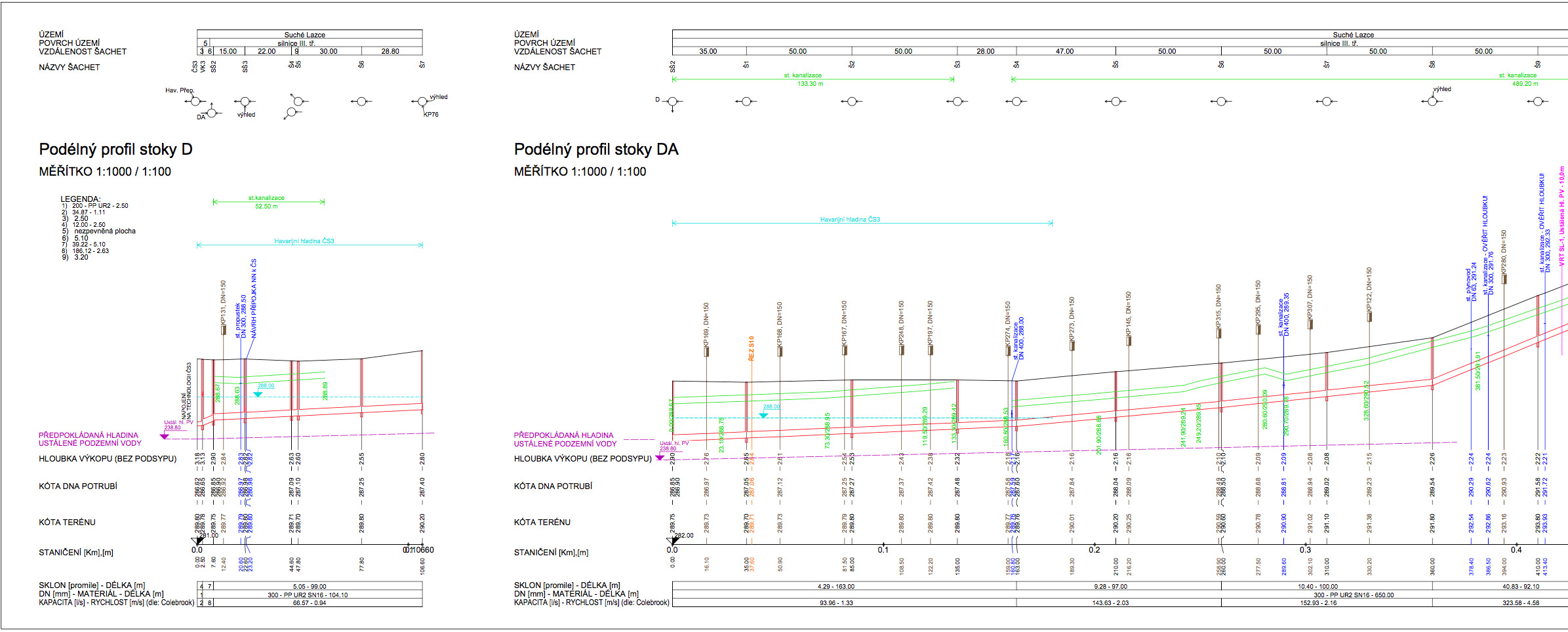

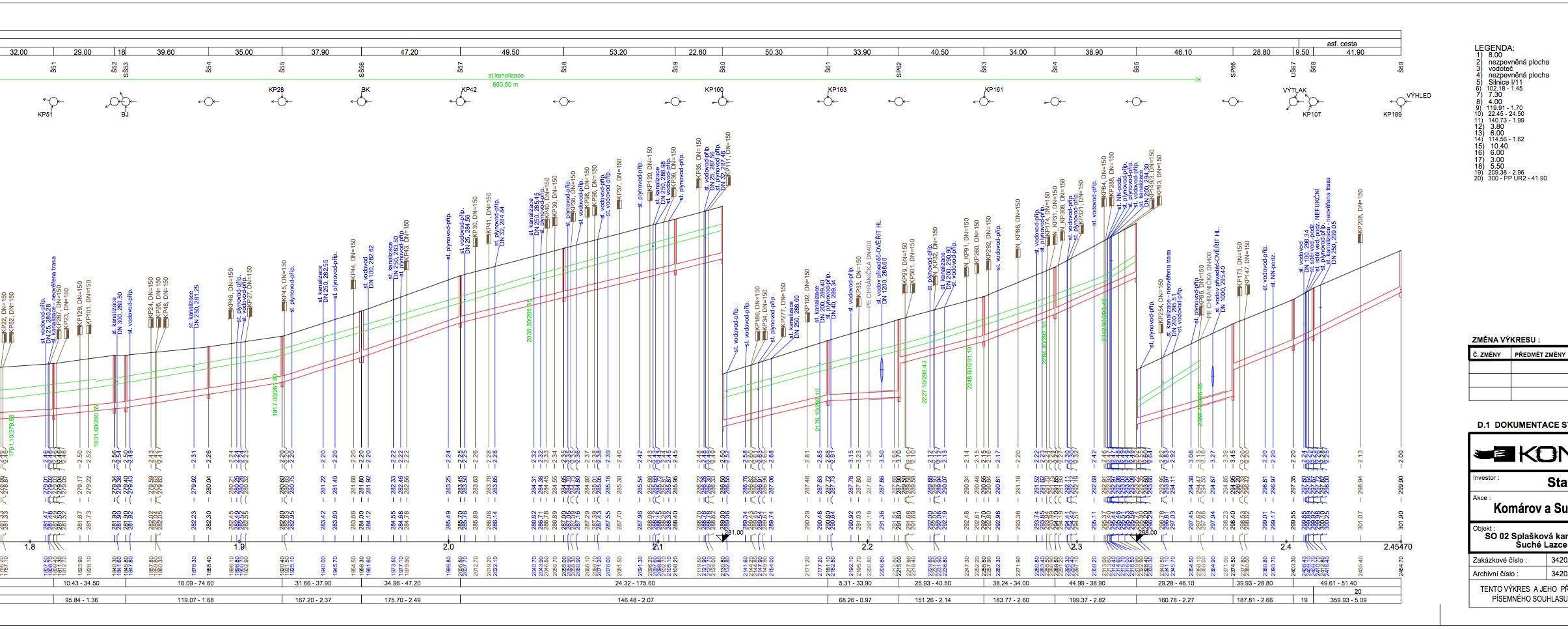

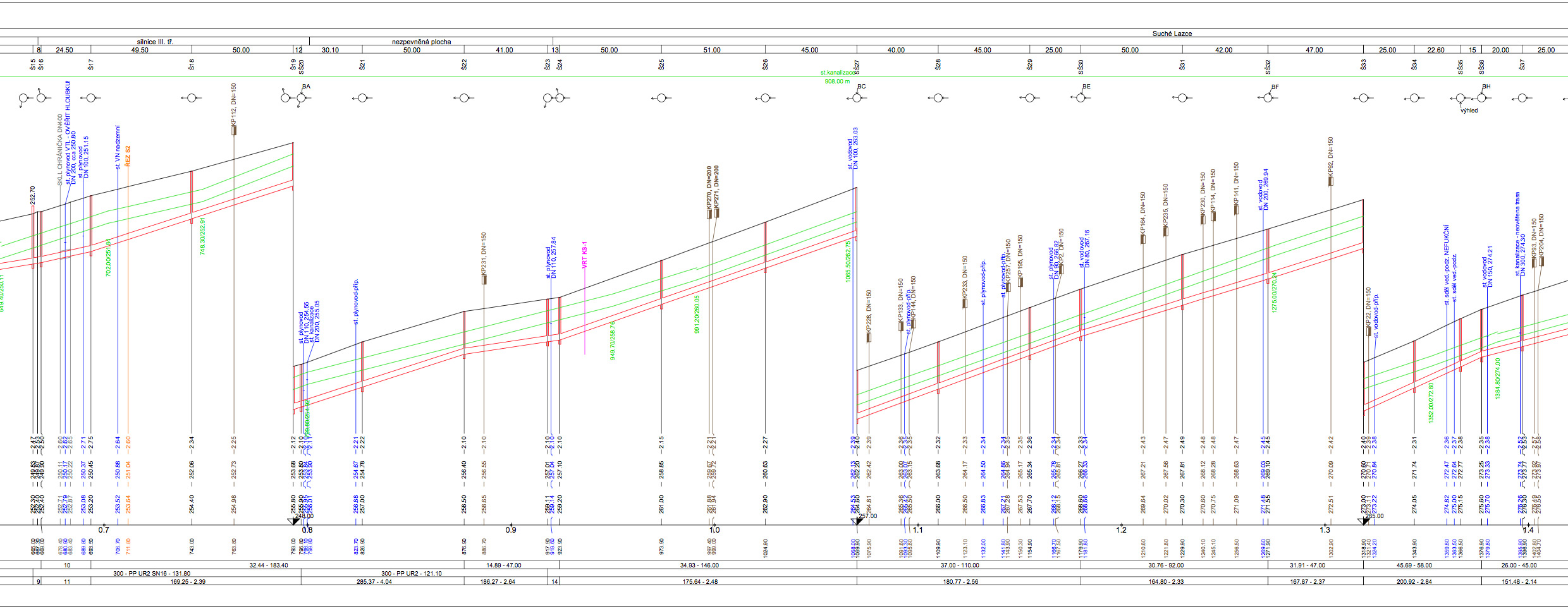

- D-1-2-b-2_Podelne-profily.pdf podelné řezy s kotami hloubek výkopů.

Pro snadnější orientaci v dokumentaci jsme pro Vás připravili náhledy jednotlivých pohledů.

Procesní řízeni kolem realizace

Všechny další podrobné informace nalezenete v aktualitách kategorie kanalizace.

aktuality - kanalizace


vloženo - 26.4.2021
Byl stanoven harmonogram prací na splaškové kanalizaci v Suchých Lazcích kterou u nás provádí POHL cz, a.s. • Holasická 1632/57A • 747 05 Opava • Tel.: +420 553 622 810 • opava@pohl.cz • www.pohl.cz

ČOV – 5/2021 až 9/2022:
- Květen/červen 2021 – přípravné práce – skrývky ornice, vybudování meziskládek, atd
- Červen/červenec 2021 – realizace přístupové komunikace a manipulační plochy pro pilotážní mechanizaci
- Červenec/srpen 2021 – realizace předvrtávaných ŽB a štěrkových pilot
- Srpen/září 2021 – práce na založení ČOV – výkop, drenáže, štěrky, podkladní betony
- Září/prosinec 2021 – práce na betonových konstrukcích nádrží ČOV – dno, stěny
- Rok 2022 – dokončení betonových konstrukcí provozního celku 1.NP a 2.NP; instalace technologie; realizace
provozních souborů (vnitřní kanalizace, oplocení, osvětlení, atd); individuální a komplexní zkoušky
Kanalizace – Suché Lazce – 5/2021 až 9/2022:
I. Etapa – květen až říjen 2021

Úsek od ČOV po ul. Přeroveckou
- Květen/srpen 2021 – Stoka B – ČOV šachta SP1 až Š16 – 670 bm – mimo komunikaci
Ul. Přerovecká
- Červen/září 2021 – Stoka B – Š16 až SŠ36 – 710 bm – komunikace SSMSK
- Červenec/říjen 2021 – Stoka B – SŠ36 až Š69 – 1075 bm – komunikace SSMSK + ul. K Vodojemu
- Srpen/říjen 2021 – Stoka DA – SŠ2 až Š16 – 650 bm – komunikace SSMSK
- Říjen 2021 – Stoka D – SŠ2 až Š7 – 105 bm – komunikace SSMSK
II. Etapa – listopad 2021 až březen 2022
- Stoka BA – průmyslová zóna
- Stoka BC a přilehlé stoky – ul.Sedlická
- Stoka BF – ul. Májová
- Stoka BF-1 – ul. Jičínská

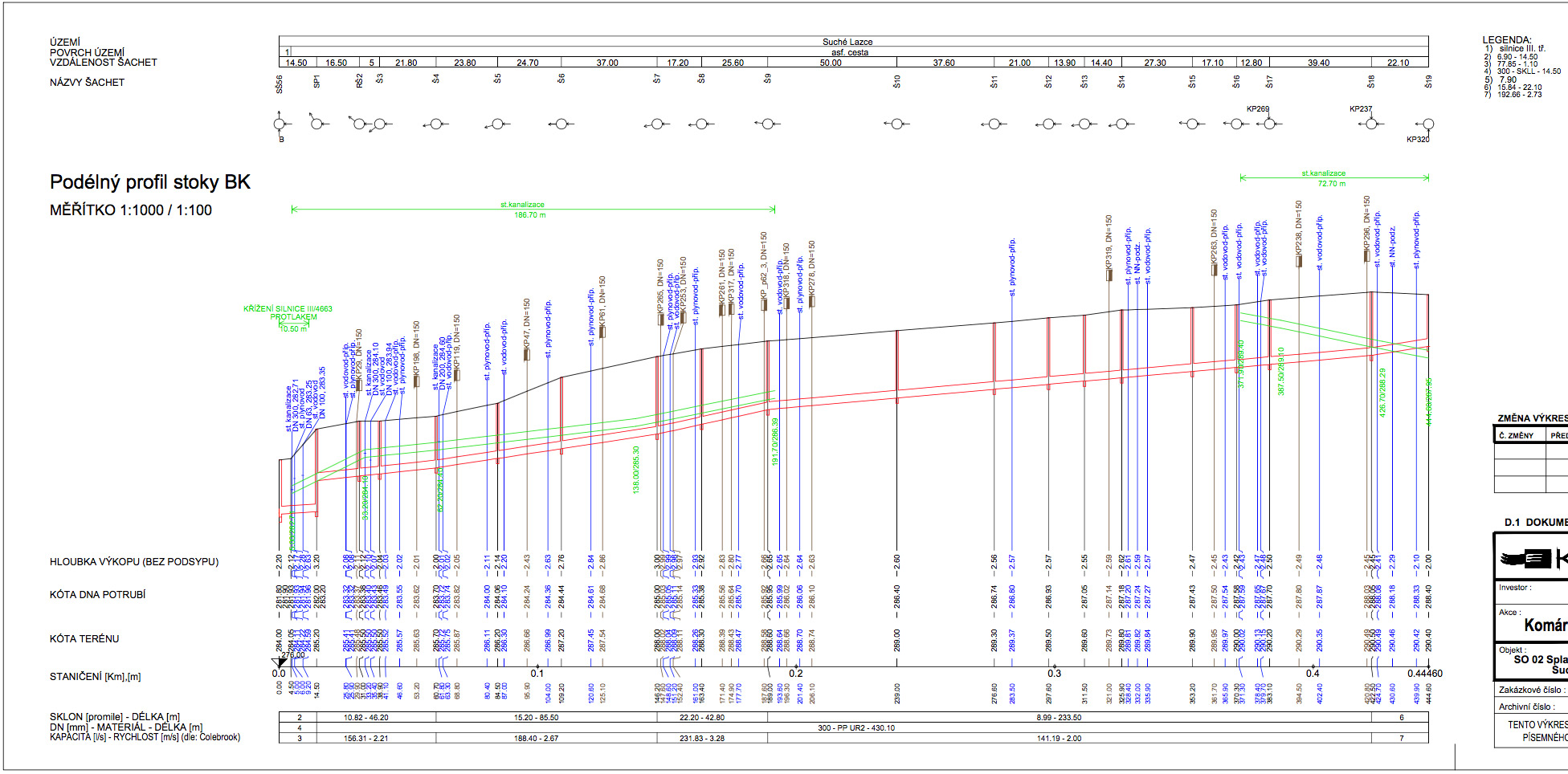

- Stoka BK – ul. Na Pískovně
III. Etapa – duben 2022 až září 2022

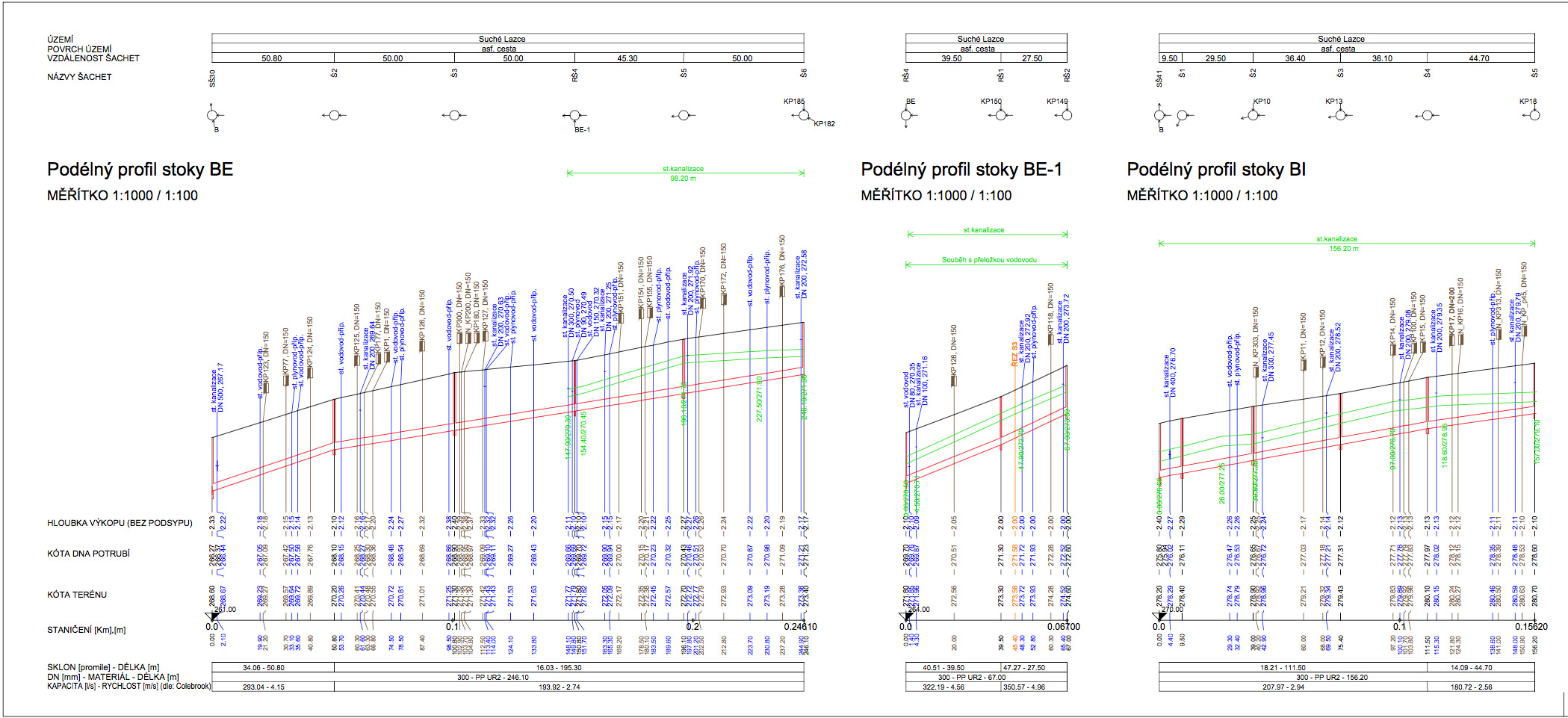

- Stoka BE – ul. Střední
- Stoka BE-1 – ul. Jičínská
- Stoka BH a přilehlé stoky – ul. Ve Dvoře a Návrší
- Stoka BI – ul. U Kašny
- Stoka BJ – ul. Ke Strážnici

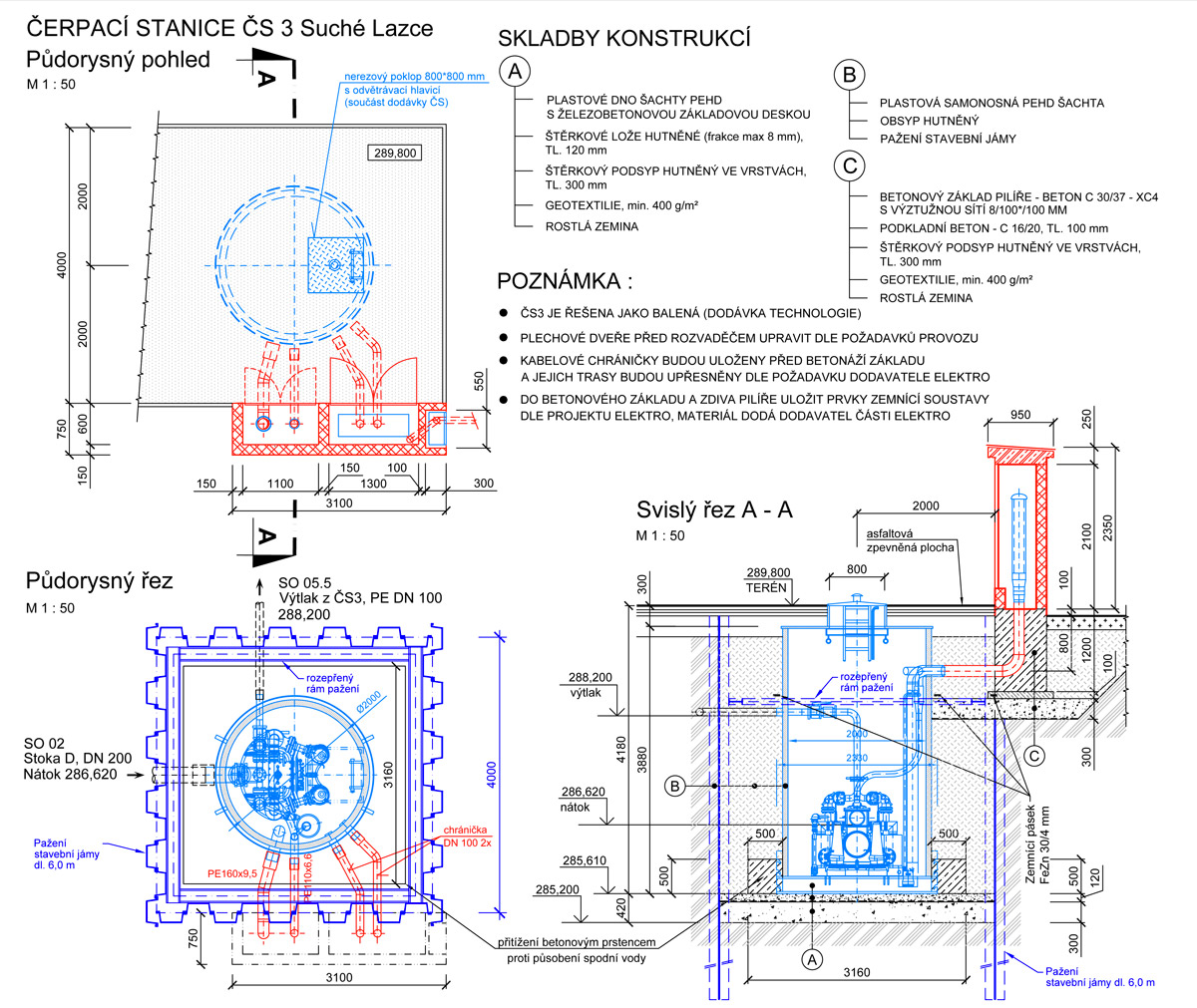

- Realizace čerpací stanice ČS3
- Dokončení přípojek na krajské komunikaci
- Finální úpravy povrchů krajských i místních komunikací a terénní úpravy po výstavbě kanalizace

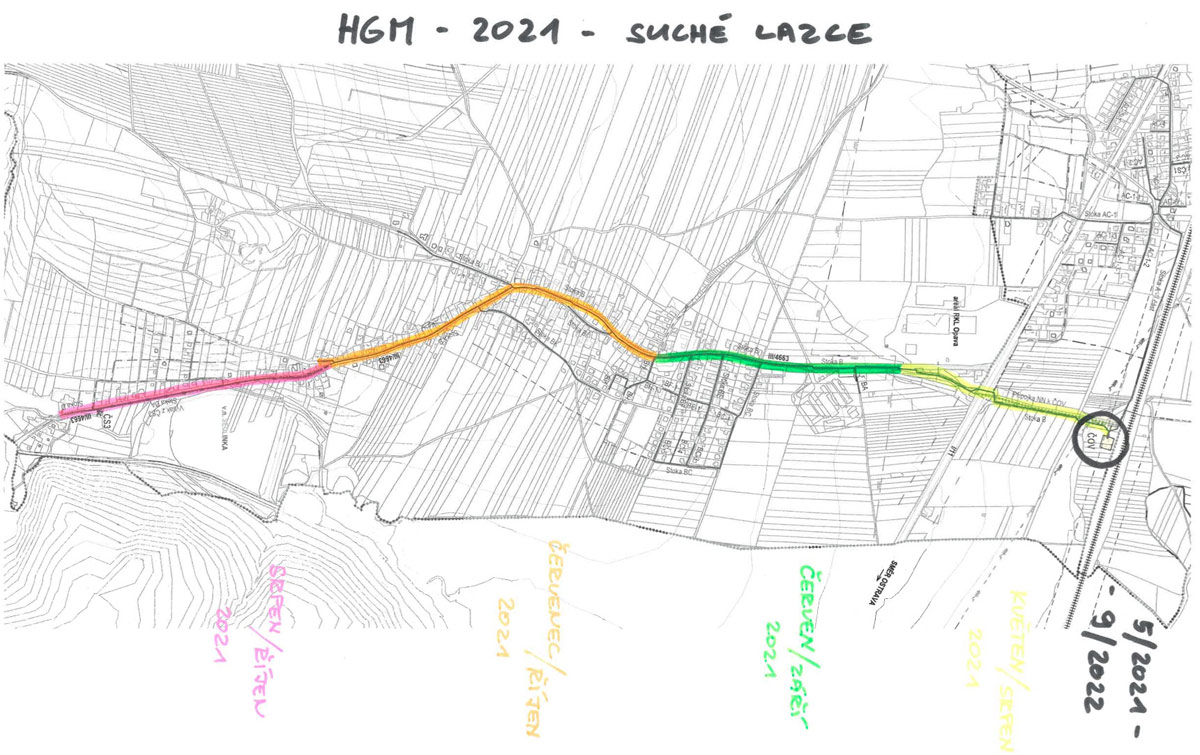

harmonogram prací


vloženo - 23.4.2021
Dne 22.4.2021 došlo v Komárově k oficiálnímu předání staveniště. Formální akce se zůčastnili zástupci realizačních společností, města a městských částí. Více zde.


vloženo - 1.4.2021
Vyhodnoceno. Hodnocení je ukončeno, probíhá výběr dodavatele a uzavření smlouvy. Dle předběžných informací realizaci získá firma POHL cz, a.s. - ODŠTĚPNÝ ZÁVOD OPAVA ( IČ 25606468 ARES DIČ CZ25606468 Vznik 1997 Weby www.pohl.cz E-maily opava@pohl.cz, fakturace.opava@pohl.cz)


vloženo - 17.2.2021
Opravný interní formulář k veřejné zakázce více zde.


vloženo - 7.12.2020
Oznámení o zahájení zadávacího řízení. - Jedná se o výstavbu nové splaškové kanalizace v délce 12 212,30 m z žebrovaného PP potrubí, centrální ČOV pro obě MČ Komárov a Suché Lazce, ČS 1 v Komárově, ČS 3 v Suchých Lazcích včetně havarijních přepadů, 159,5 m a 699,3 m výtlaku, 546 ks kanalizačních přípojek, příjezdní a obslužné komunikace, přípojky NN pro ČOV a 2x ČS a úpravy dešťové kanalizace. Hodnota bez DPH: 291 785 442 Kč. více zde.


vloženo - 2.12.2020
Zveřejnění zadávací dokumentace na https://zakazky.opava-city.cz/contract_display_471.html.




zdroj: Statutární město Opava. https://zakazky.opava-city.cz
Poslední aktualizace stránky: 23.4.2021.
